Die wichtigsten Punkte auf einen Blick
- Der Engpass liegt oft nicht bei der Stromerzeugung, sondern beim Transport. Strom wird immer häufiger dezentral erzeugt, die Netze müssen das aufnehmen und verteilen.
- Übertragungs- und Verteilnetze erfüllen unterschiedliche Aufgaben. Erst ihr Zusammenspiel macht Versorgungssicherheit im Alltag möglich.
- Freileitung, Erdkabel, Netzverstärkung und Digitalisierung haben unterschiedliche Stärken. Nicht jede Maßnahme ist für jeden Abschnitt sinnvoll.
- Genehmigungen sind einer der größten Zeitfaktoren. Gebaut ist eine Leitung erst, wenn Trassen, Umweltprüfungen und Zustimmungen sauber geklärt sind.
- Der Ausbau kostet viel, spart aber Systemkosten ein. Ohne zusätzliche Netzkapazität steigen Redispatch, Abregelungen und Folgekosten.
- 2026 bleibt die Verknüpfung von Netz, Speicher und flexiblem Verbrauch entscheidend. Nur so wird das System insgesamt effizienter.
Warum der Netzausbau zur Schlüsselfrage der Energiewende geworden ist
Deutschland baut Erzeugungskapazitäten schneller um als viele Netzabschnitte mithalten können. Allein die Photovoltaik erreichte Ende 2025 eine installierte Leistung von 68,1 Gigawatt; bis 2030 soll sie auf 115 Gigawatt steigen. Das ist kein Schönwetter-Szenario, sondern eine klare Ansage an die Infrastruktur: Strom entsteht immer öfter dezentral und wetterabhängig, während Verbrauchsschwerpunkte weiterhin in anderen Regionen liegen.
Genau deshalb ist der Stromnetzausbau nicht nur eine Frage von mehr Masten. Er betrifft auch Umspannwerke, Schaltanlagen, digitale Steuerung und die Frage, wie flexibel Lasten verschoben werden können. Ohne diese Ebenen landet man schnell bei teuren Engpässen: Leitungen werden abgeregelt, Kraftwerke müssen kurzfristig hoch- oder runtergefahren werden, und die Systemkosten steigen.
Ich halte es für einen der häufigsten Denkfehler, den Ausbau des Stromnetzes nur als Begleitmusik der Energiewende zu sehen. In Wahrheit ist er deren Rückgrat. Wer ihn zu spät plant, bezahlt am Ende doppelt: einmal für den Bau und einmal für die Umwege, die ein überlastetes Netz verursacht.
Damit ist die Richtung klar, aber noch nicht die Lösung. Denn entscheidend ist, welche Netzebenen betroffen sind und wo sich der Ausbau technisch wirklich auswirkt.

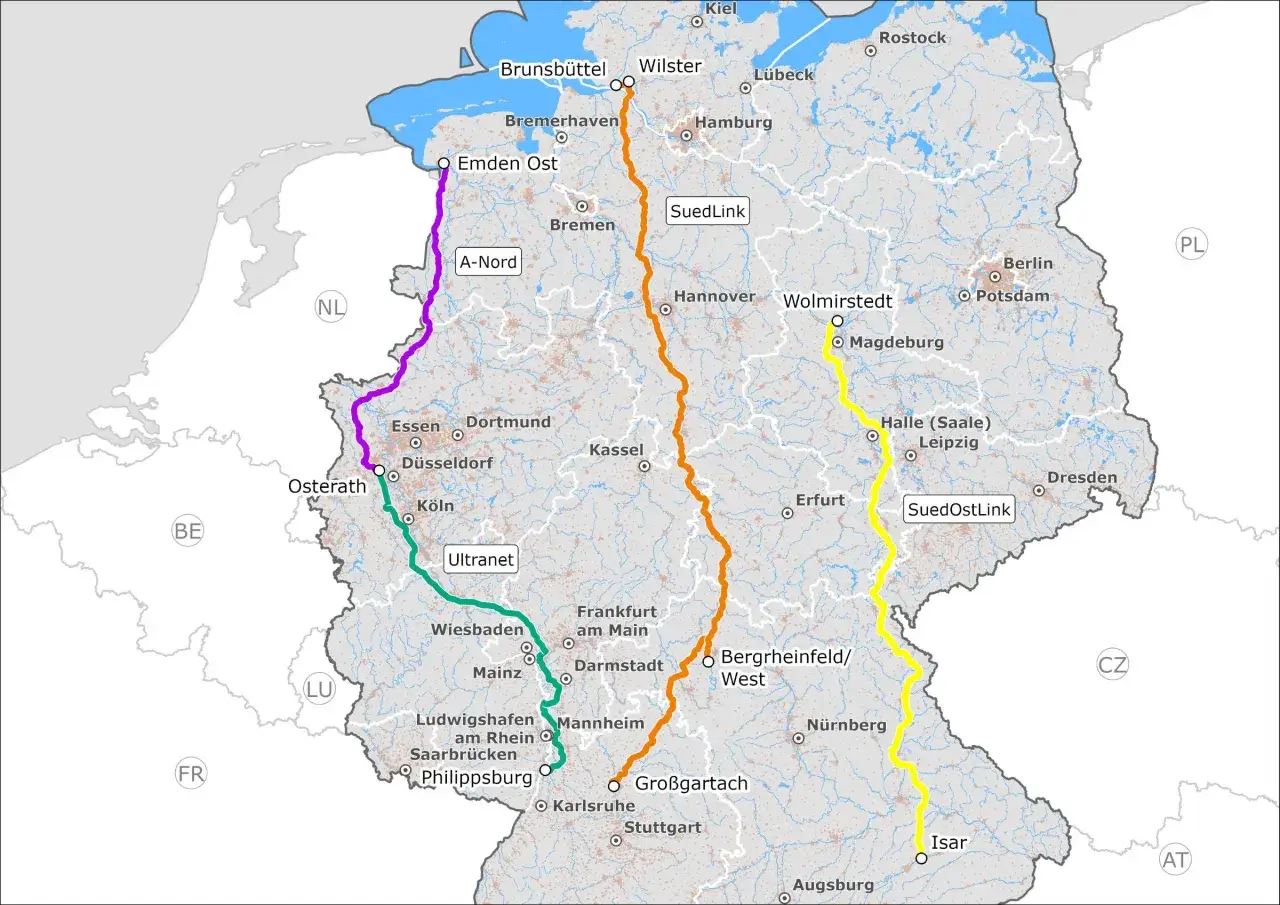

Wie Übertragungs- und Verteilnetze zusammenspielen
Wer über Stromnetze spricht, meint oft nur die großen Leitungen zwischen Nord und Süd. In der Praxis ist das Bild deutlich komplexer. Das Hoch- und Höchstspannungsnetz transportiert große Strommengen über weite Strecken, während das Verteilnetz den Strom in Städte, Industriegebiete und Wohnquartiere bringt. Dazwischen liegen Umspannwerke, die Spannungsniveaus anpassen und den Stromfluss überhaupt erst nutzbar machen.
| Netzebene | Aufgabe | Typische Maßnahmen | Worauf es ankommt |
|---|---|---|---|
| Übertragungsnetz | Transportiert große Strommengen über weite Strecken | Neue Trassen, Verstärkung, Gleichstromverbindungen | Entlastet Nord-Süd-Flüsse und große Lastzentren |
| Hoch- und Mittelspannungs-Verteilnetz | Bringt Strom in Regionen, Städte und Gewerbegebiete | Neue Leitungen, Verstärkung bestehender Abschnitte, Automatisierung | Wird durch PV, Wärmepumpen und Ladeinfrastruktur besonders beansprucht |
| Umspannwerke | Wandeln Spannungen um und steuern Stromflüsse | Neue Transformatoren, Schaltfelder, Schutztechnik | Ohne sie nützen neue Leitungen nur halb so viel |
| Leit- und Schutztechnik | Überwacht den Betrieb in Echtzeit | Sensorik, digitale Leitsysteme, Engpassmanagement | Erhöht nutzbare Kapazität und Reaktionsgeschwindigkeit |
Für die Praxis ist diese Unterscheidung wichtig, weil nicht jede Diskussion auf derselben Ebene geführt wird. Wenn ein Wohngebiet mit Wärmepumpen und Wallboxen wächst, hilft keine neue Höchstspannungsleitung allein. Dann braucht es vor allem Verstärkung im Verteilnetz, neue Trafos und bessere Steuerung. Umgekehrt löst man den Transport großer Mengen Windstrom aus dem Norden nicht mit lokalen Ortsnetzmaßnahmen.
Wer den Netzausbau wirklich verstehen will, muss also immer fragen: Geht es um Transport, Verteilung oder Steuerung? Erst diese Trennung macht sichtbar, welche Maßnahme sinnvoll ist und wo ein Projekt an Grenzen stößt.
Genau an dieser Stelle wird es spannend, denn nicht jede Lösung ist gleich schnell, gleich teuer oder gleich konfliktarm.
Welche technischen Maßnahmen den größten Unterschied machen
Ich würde den Ausbau nicht auf „mehr Leitungen“ verkürzen. In vielen Fällen ist die bessere Frage: Welche Kombination aus Neubau, Verstärkung und intelligenter Nutzung bringt die höchste zusätzliche Kapazität pro Euro? Die Antwort fällt je nach Standort anders aus.
| Maßnahme | Vorteil | Grenze | Geeignet für |
|---|---|---|---|
| Freileitung | Meist schneller und wirtschaftlicher auf langen Strecken | Akzeptanz, Landschaftsbild und punktuelle Schutzfragen | Große Transportkorridore und weiträumige Übertragung |
| Erdkabel | Oft besser akzeptiert und in sensiblen Räumen leichter vermittelbar | Teurer, technisch aufwendiger und bei Störungen komplexer | Abschnitte mit hohen Schutzanforderungen oder starker Konfliktlage |
| Netzverstärkung | Nutzt vorhandene Trassen und spart Flächen | Kapazitätsgrenzen bestehender Infrastruktur bleiben bestehen | Abschnitte, in denen der Korridor schon da ist, aber die Leistung nicht reicht |
| Digitalisierung | Erhöht die nutzbare Kapazität und verbessert die Steuerung | Ersetzt keine fehlende physische Leitung | Netze mit stark schwankender Einspeisung und hoher Auslastung |
| Speicher und Lastmanagement | Glätten Spitzen und verschieben Verbrauch in günstigere Zeitfenster | Kann den Leitungsbau nicht dauerhaft ersetzen | Orte mit hoher PV-Dichte, Ladeinfrastruktur oder industrieller Flexibilität |
Die Erfahrung zeigt: Dort, wo Lastspitzen nur gelegentlich auftreten, lässt sich mit Digitalisierung und Flexibilität oft erstaunlich viel gewinnen. Bei dauerhaft hohen Transportanforderungen reicht das aber nicht. Dann braucht es neue Leitungen oder eine deutliche Verstärkung des Bestands. Ich finde diese Unterscheidung wichtig, weil sie vor falschen Erwartungen schützt. Netzbetreiber können nicht jedes Problem mit Software lösen, aber sie müssen auch nicht jedes Problem mit einem kompletten Neubau beantworten.
Ein besonders nützlicher Hebel ist die Kombination aus Umspannwerk-Ausbau, automatisierter Netzführung und dynamischer Leitungsbewertung, also der wetterabhängigen Freigabe zusätzlicher Kapazität. Das ist technisch weniger spektakulär als ein neuer Korridor, bringt im Alltag aber oft genau die Entlastung, die das Netz braucht. Von hier ist der Schritt zu den realen Projektproblemen nicht mehr weit.
Wo Projekte in Deutschland am häufigsten stocken
Nach Angaben der Bundesnetzagentur liegt der Bedarf beim Höchstspannungsnetz bei rund 16.800 Kilometern. Für etwa 4.668 Kilometer sind die Verfahren vollständig abgeschlossen, und im Jahr 2025 wurden rund 2.000 Kilometer Stromleitungen genehmigt. Diese Zahlen zeigen zwei Dinge zugleich: Der Ausbau kommt voran, aber das System ist noch lange nicht fertig.
Der Engpass liegt dabei selten nur im Baustellenbetrieb. In der Praxis bremsen vor allem vier Punkte:
- Trassenkorridore und Flächensicherung, weil jeder Abschnitt sauber mit Raumordnung und Eigentumsfragen zusammengebracht werden muss.
- Umwelt- und Naturschutzprüfungen, die notwendig sind, aber Zeit brauchen und Konflikte nicht wegmoderieren.
- Akzeptanz vor Ort, vor allem dort, wo neue Leitungen sichtbar in die Landschaft eingreifen oder bestehende Nutzungskonflikte verstärken.
- Kapazitäten bei Planung, Bau und Material, also bei Fachkräften, Transformatoren, Schaltanlagen und Lieferzeiten.
Ein neuer Ansatz sind Infrastrukturgebiete, also bis zu 10 Kilometer breite Gebietsstreifen, die besonders geeignete Räume für Stromleitungen bündeln sollen. Solche Instrumente sind sinnvoll, weil sie Planung früher präzisieren und Konflikte nicht erst in einer späten Phase sichtbar machen. Sie ersetzen die Abwägung nicht, aber sie verkürzen die Zeit, bis ein Projekt überhaupt in eine belastbare Trasse übersetzt werden kann.
Auch die Größenordnung der Kosten zeigt, worum es hier geht. Der jüngste Entwurf der Übertragungsnetzbetreiber kalkuliert bis 2045 mit Investitionskosten von rund 365 bis 392 Milliarden Euro. Das ist kein Detail im Energiesystem, sondern eine der teuersten Infrastrukturaufgaben der nächsten Jahre. Genehmigt ist eben noch nicht gebaut - und genau diese Lücke entscheidet oft darüber, wie schnell die Energiewende am Ende wirklich ankommt.
Von hier ist es nur ein kleiner Schritt zur Frage, was das für Haushalte, Unternehmen und die Versorgungssicherheit bedeutet.
Was der Ausbau für Strompreise und Versorgungssicherheit bedeutet
Ich würde hier keine einfache Heilsbotschaft formulieren. Mehr Netzkapazität kostet zunächst Geld, und ein Teil dieser Kosten landet über regulierte Netzentgelte im Strompreis. Kurzfristig kann das spürbar sein, langfristig ist die Rechnung aber meist günstiger als bei einem Netz, das Engpässe ständig mit Notmaßnahmen ausgleichen muss.
Der eigentliche volkswirtschaftliche Vorteil liegt darin, dass weniger Strom abgeregelt, weniger Leitungen überlastet und weniger Kraftwerksleistung kurzfristig umdisponiert werden muss. Redispatch heißt genau das: Anlagen werden zur Stabilisierung des Netzes hoch- oder runtergefahren, obwohl das energiewirtschaftlich nicht immer optimal ist. Je besser das Netz, desto seltener werden solche Eingriffe nötig.
Für Verbraucher und Unternehmen bedeutet das vor allem drei Dinge:
- Haushalte profitieren indirekt, weil neue Lasten wie Wärmepumpen und Wallboxen besser integriert werden können.
- Industrie und Gewerbe gewinnen Planungssicherheit, wenn Netzanschlüsse verlässlicher verfügbar sind.
- Stromhändler und Betreiber können Erzeugung und Verbrauch präziser koppeln, was Preisspitzen und Abregelungen reduziert.
Zur Versorgungssicherheit gehört noch ein zweiter Punkt: Ein stabiles Netz ist nicht störungsfrei, sondern störungstolerant. Es bleibt nach kleinen oder größeren Störungen in einem betreibbaren Zustand und bricht nicht zusammen. Genau dafür werden Reservekapazitäten, Leitungsreserven, Schutztechnik und digitale Steuerung gebraucht. Wer nur auf Erzeugung schaut, übersieht diesen systemischen Kern.
Damit ist klar, warum der Ausbau strategisch wichtig ist. Die nächste Frage lautet deshalb: Was muss 2026 und in den folgenden Jahren besonders gut zusammenspielen, damit aus Planung tatsächlich Wirkung wird?
Worauf es bei den nächsten Ausbaujahren wirklich ankommt
Wenn ich den aktuellen Stand auf einen Satz reduzieren müsste, dann diesen: Der Erfolg hängt nicht an einer einzigen Großbaustelle, sondern an der klugen Verknüpfung von Netzausbau, Digitalisierung und flexiblem Verbrauch. Genau dort liegt die größte Hebelwirkung.
Drei Prioritäten stechen für mich heraus. Erstens braucht es mehr Tempo bei Genehmigungen, ohne Umweltprüfungen zu entwerten. Zweitens müssen Übertragungs- und Verteilnetze gemeinsam gedacht werden, weil sich die Lastprobleme oft vor Ort und nicht nur auf der Fernstrecke zeigen. Drittens sollten Speicher, steuerbare Verbraucher und industrielle Flexibilität nicht als Nebenthema laufen, sondern als fester Teil der Netzplanung.
Ich würde außerdem nicht darauf setzen, dass ein einzelnes Instrument alles löst. Freileitungen sind nicht automatisch besser als Erdkabel, und Erdkabel sind nicht automatisch die akzeptablere Lösung. Entscheidend ist, ob eine Maßnahme im jeweiligen Abschnitt die beste Kombination aus Geschwindigkeit, Kosten, Akzeptanz und Systemnutzen liefert. Wer so denkt, plant weniger ideologisch und meist auch erfolgreicher.
Für Leserinnen und Leser, die Entwicklungen im eigenen Umfeld beobachten, ist deshalb vor allem eines nützlich: Prüfen Sie, ob ein Projekt das Übertragungsnetz, das Verteilnetz oder ein Umspannwerk betrifft, und ob parallel auch Flexibilitätsmaßnahmen vorgesehen sind. Genau an dieser Schnittstelle entscheidet sich, ob der Umbau des Stromsystems nur teuer oder tatsächlich wirksam wird.
