Repowering ist einer der wirkungsvollsten Hebel, um auf bestehenden Windstandorten deutlich mehr Strom zu erzeugen, ohne dafür komplett neue Flächen zu erschließen. Ich ordne hier ein, was bei der Modernisierung von Windenergieanlagen technisch und wirtschaftlich wirklich passiert, welche Standorte dafür taugen und warum das Thema in Deutschland 2026 so viel Gewicht hat. Wer eine Anlage, einen Windpark oder eine kommunale Fläche bewertet, braucht vor allem eines: eine nüchterne Sicht auf Genehmigung, Ertrag und Risiko.
Die wichtigsten Punkte auf einen Blick
- Repowering bedeutet nicht bloß Reparatur, sondern den Austausch älterer Anlagen durch modernere und leistungsstärkere Turbinen.
- In Deutschland ist das Thema aktuell besonders wichtig, weil ein großer Teil des Bestands alt ist und bei vielen Anlagen die EEG-Förderung ausgelaufen ist oder bald ausläuft.
- Ein gutes Projekt nutzt bestehende Infrastruktur, spart Fläche und kann mit weniger Anlagen deutlich mehr Strom erzeugen.
- Nicht jeder Standort eignet sich: Windangebot, Netzanschluss, Naturschutz, Abstände und Flächenverfügbarkeit entscheiden mit.
- Die Wirtschaftlichkeit hängt nicht nur von der neuen Turbine ab, sondern vor allem von Rückbau, Genehmigung, Netzanschluss und Stillstandszeiten.
- In Deutschland wurden die Regeln zuletzt vereinfacht, trotzdem bleibt Repowering ein Planungsprojekt und kein einfacher Techniktausch.
Was beim Repowering wirklich passiert
Beim Repowering von Windenergieanlagen wird ein alter Standort nicht einfach weiterbetrieben, sondern technisch neu aufgestellt. Aus einer oder mehreren älteren Anlagen werden neue Turbinen mit höherer Nennleistung, größerem Rotordurchmesser und meist auch höherer Nabenhöhe. Das Ziel ist fast immer dasselbe: mehr Ertrag auf derselben oder sogar auf einer kleineren Fläche.
Ich halte dabei eine Unterscheidung für wichtig, die oft zu kurz kommt: Repowering ist nicht automatisch gleichbedeutend mit „eine alte Anlage raus, eine neue rein“. In der Praxis gibt es mehrere Varianten, und die Konsequenzen für Ertrag, Genehmigung und Akzeptanz sind sehr unterschiedlich.
| Variante | Was passiert | Wann sie sinnvoll ist | Typischer Effekt |
|---|---|---|---|
| 1:1-Erneuerung | Eine alte Anlage wird durch eine neue an ähnlicher Stelle ersetzt. | Wenn der Standort gut ist, aber die Parkstruktur kaum verändert werden soll. | Mehr Leistung bei wenig Eingriff in das Gesamtlayout. |
| Leistungsverdichtung | Mehr Ertrag mit weniger Anlagen auf derselben Fläche. | Wenn moderne Turbinen größer und effizienter sind als der Altbestand. | Weniger Türme, oft mehr Strom und oft auch weniger visuelle Belastung. |
| Komplette Neuordnung | Der Windpark wird räumlich neu geplant, inklusive neuer Abstände und Infrastruktur. | Wenn der alte Zuschnitt technisch oder naturschutzrechtlich nicht mehr passt. | Höheres Potenzial, aber auch die größte Planungs- und Genehmigungslast. |
Aus meiner Sicht ist die zweite und dritte Variante häufig die interessantere, weil sie den Standort wirklich ausreizt. Genau dort beginnt aber auch die eigentliche Arbeit, denn je stärker der Park umgebaut wird, desto stärker greifen Planung, Naturschutz und Netzthemen ineinander. Darum lohnt sich der Blick auf die Frage, warum das Thema in Deutschland gerade jetzt so wichtig ist.
Warum der Schritt in Deutschland 2026 besonders relevant ist
Die jüngsten Auswertungen der Fachagentur Wind und Solar zeigen die Dimension sehr klar: Ende 2025 standen in Deutschland 29.226 Onshore-Windenergieanlagen mit zusammen 68.067 MW installierter Leistung. Rund 12.600 MW davon hatten keinen Anspruch mehr auf EEG-Vergütung, und das durchschnittliche Alter des deutschen Windparks lag bei 15,5 Jahren. Gleichzeitig wurden 2025 bereits 279 Anlagen mit 1.548 MW als Repowering umgesetzt, also fast 30 Prozent der neu installierten Onshore-Leistung.
Das zeigt ziemlich deutlich, wohin sich der Markt bewegt. Viele Standorte stammen aus den frühen Ausbaujahren, als die Anlagen kleiner waren und deutlich weniger Leistung hatten. Heute sind im Markt meist bereits deutlich stärkere Maschinen verfügbar; genehmigte Anlagen reichen inzwischen in die 7-MW-Klasse, während ältere Parks oft mit deutlich kleineren Einheiten arbeiten. Wer dieselben Flächen mit moderner Technik neu denkt, kann deshalb auf einmal Größenordnungen erreichen, die vor zehn oder fünfzehn Jahren schlicht nicht möglich waren.
Auch die Rolle der Windenergie insgesamt ist im Kontext der Energiewende weiterhin dominant: 2025 deckte Onshore-Wind rund 24 Prozent der Stromerzeugung in Deutschland. Für mich ist das der eigentliche Punkt: Repowering ist nicht nur ein Ersatz alter Technik, sondern ein Werkzeug, um vorhandene Standorte produktiver zu machen, ohne die Flächenkonflikte des reinen Neubaus zu verschärfen. Damit stellt sich direkt die nächste Frage: Welche Standorte tragen das überhaupt?
Welche Standorte sich wirklich eignen
Ein guter Windpark ist noch lange kein gutes Repowering-Projekt. Ich würde Standorte deshalb immer zuerst danach bewerten, ob sie auch mit größerer Technik, anderen Rotoren und neuen Abständen noch sauber funktionieren. Die Erfahrung zeigt: Repowering ist nur für einen Teil der Bestandsanlagen realistisch, und genau daran scheitern viele schöne Rechenmodelle in der Praxis.
Die wichtigsten Prüfpunkte sind aus meiner Sicht diese:
- Windangebot und Turbulenzen: Wenn die Höhenwindverhältnisse gut sind, profitieren moderne Anlagen besonders stark. In stürmischen, aber turbulent belasteten Lagen kann die Auslegung dagegen schwieriger werden.
- Netzanschluss: Ein vorhandener Anschluss ist ein echter Wert. Wenn er erneuert oder verstärkt werden muss, kippt die Kalkulation schnell.
- Flächen- und Abstandslogik: Größere Rotoren brauchen andere Sicherheitsabstände, andere Kranflächen und oft auch andere Abstände zu Wegen, Wohnbebauung oder Schutzgebieten.
- Naturschutz: Vogel- und Fledermausschutz, Brutplätze, Flugrouten und Ausgleichsmaßnahmen können ein Projekt tragen oder stoppen.
- Zuwegung und Baugrund: Ohne tragfähige Zufahrten, Fundamentflächen und ausreichende Logistik wird selbst ein wirtschaftlich guter Standort teuer.
- Eigentums- und Pachtstruktur: Je klarer die Flächenrechte, desto schneller lässt sich planen. Unklare Besitzverhältnisse kosten Zeit und Geld.
Ich sehe in der Praxis immer wieder denselben Denkfehler: Man schaut zuerst auf die neue Turbine und erst danach auf den Standort. Das ist umgekehrt sinnvoller. Denn wenn Abstände, Artenschutz oder Netzanschluss nicht mitspielen, nützt die beste Anlage wenig. Sind diese Punkte geklärt, kann man das Projekt sauber aufsetzen, und genau darum geht es im nächsten Schritt.

So läuft ein Repowering-Projekt in der Praxis ab
Ein Repowering beginnt nicht mit dem Abriss, sondern mit einer sauberen Bestandsaufnahme. Erst wenn ich weiß, was am Standort möglich ist, lohnt sich die Detailplanung. In der Praxis läuft das meist in sechs Schritten ab:
- Standortanalyse: Windpotenzial, Boden, Zufahrt, Netzanschluss und Schutzauflagen werden geprüft.
- Vorabstimmung: Betreiber, Flächeneigentümer, Kommune und Netzbetreiber werden früh eingebunden.
- Gutachten und Layout: Schall, Schattenwurf, Artenschutz, Turbulenzen und Ertrag werden neu berechnet.
- Genehmigungsverfahren: Die Unterlagen werden eingereicht, Nachforderungen beantwortet und die Maßnahme rechtlich abgesichert.

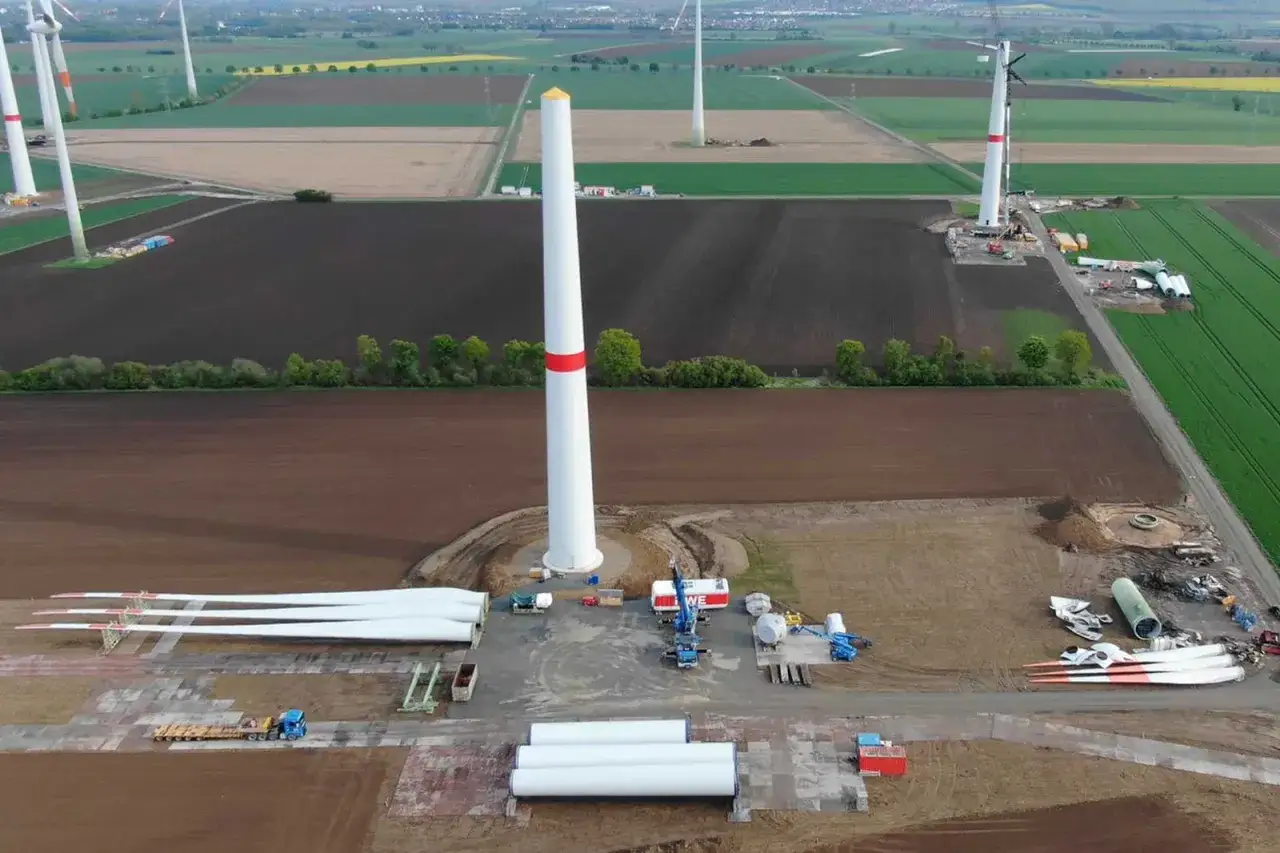

- Rückbau und Neubau: Alte Anlagen, Fundamente und Teile der Infrastruktur werden entfernt oder angepasst, dann folgen Fundament, Turm, Rotor und elektrische Anbindung der neuen Technik.
- Inbetriebnahme und Monitoring: Erst danach zeigt sich, ob die theoretische Ertragsrechnung auch im Alltag trägt.
Wichtig ist dabei die Zeitachse. Behördlich wurden Windverfahren 2025 im Bundesschnitt zwar deutlich schneller, im Mittel lagen abgeschlossene Genehmigungen bei knapp 17 Monaten. Für Repowering sieht das Recht zudem eine Prüffrist von 30 Tagen vor, sofern die Sonderregeln greifen. Das heißt aber nicht, dass das Projekt in einem Monat fertig ist. Planung, Gutachten, Rückbau, Bau und Netzanschluss bleiben reale Arbeitspakete, die zusammen deutlich länger dauern können.

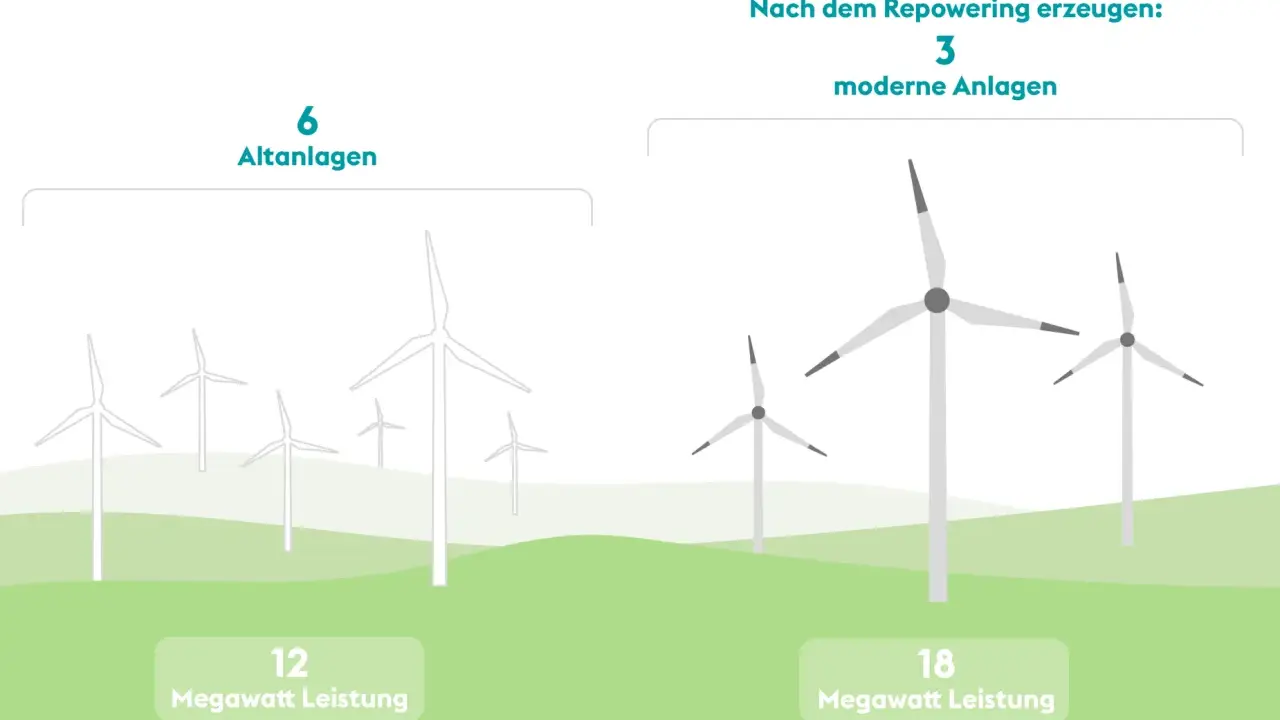

Ein aktuelles Beispiel aus Sachsen-Anhalt zeigt, wie stark der Effekt sein kann: Dort werden fünf ältere Anlagen durch drei neue ersetzt, und die Stromproduktion soll sich ungefähr verzehnfachen. Solche Zahlen sind kein Standard, aber sie zeigen gut, was an guten Standorten möglich ist. Der Haken ist nur: Solche Erfolge sind nie nur eine Frage der Technik, sondern immer auch eine Frage der Kosten. Genau da wird Repowering oft falsch eingeschätzt.
Wirtschaftlichkeit entscheidet sich an mehr als nur der Turbine
Viele rechnen Repowering zu früh auf die nackte Turbinenleistung herunter. Das ist zu kurz gedacht. Die neue Anlage ist nur ein Baustein; die eigentliche Wirtschaftlichkeit entsteht aus Ertrag, Stillstandszeit, Rückbau, Netzanschluss und Genehmigungsaufwand. Fraunhofer ISE beziffert die Stromgestehungskosten von Onshore-Windenergieanlagen 2024 auf 4,3 bis 9,2 Cent pro Kilowattstunde bei spezifischen Anlagenkosten von 1.300 bis 1.900 Euro pro kW. Das zeigt vor allem eins: Gute Standorte sind sehr günstig im Betrieb, aber die Qualität des Standorts entscheidet über den Preis.
| Kostenblock | Warum er relevant ist | Was oft unterschätzt wird |
|---|---|---|
| Rückbau und Entsorgung | Altanlagen, Fundamente und Kabel müssen fachgerecht entfernt oder gesichert werden. | Demontage dauert, braucht Logistik und bindet Kapital, bevor die neue Anlage überhaupt Strom liefert. |
| Fundamente und Zuwegung | Neue Turbinen haben andere Lasten und oft andere Bauanforderungen. | Wegebau, Kranstellflächen und Bodenverbesserung schlagen schnell zu Buche. |
| Netzanschluss | Mehr Leistung nützt nur, wenn sie auch sicher eingespeist werden kann. | Verstärkung oder Neuanschluss kann ein Projekt wirtschaftlich drehen. |
| Gutachten und Ausgleich | Schall, Schattenwurf, Artenschutz und Landschaftsbild müssen neu bewertet werden. | Diese Kosten steigen besonders dann, wenn der Park räumlich neu geordnet wird. |
| Finanzierung und Stillstand | Während des Umbaus fällt Erzeugung aus. | Jeder zusätzliche Monat ohne Einspeisung drückt die Rendite spürbar. |
Ich würde bei der Kalkulation deshalb nie nur auf die neue Megawattleistung schauen. Entscheidend ist der Ertrag pro investiertem Euro über die gesamte Laufzeit, also praktisch eine Vollkostenbetrachtung mit realistischen Vollaststunden, nicht mit Wunschwerten. Typische Fehler sind aus meiner Sicht vor allem diese:
- Die Leistung der neuen Anlage wird mit dem alten Standort verwechselt, obwohl Wind, Hubhöhe und Rotorfläche die Erträge erst richtig verändern.
- Rückbau- und Genehmigungskosten werden zu niedrig angesetzt.
- Der Netzanschluss wird als selbstverständlich betrachtet, obwohl er im Detail geprüft werden muss.
- Die Zeit bis zur Inbetriebnahme wird zu optimistisch geschätzt.
- Die Kommunikation mit Kommune und Anwohnenden wird erst begonnen, wenn das Layout schon feststeht.
Wenn diese Punkte sauber kalkuliert sind, rückt das Genehmigungsrecht in den Vordergrund. Denn wirtschaftlich gute Projekte scheitern oft nicht an der Technik, sondern an den Regeln, die sie einhalten müssen.
Was das Genehmigungsrecht in Deutschland heute erleichtert und wo es weiter hakt
Rechtlich ist Repowering in Deutschland inzwischen deutlich besser gefasst als noch vor einigen Jahren. Der zentrale Anker ist § 16b BImSchG. Dort ist Repowering als Modernisierung von Anlagen zur Stromerzeugung aus erneuerbaren Energien verankert; erfasst sind dabei auch vollständige oder teilweise Austausche, wenn damit Leistung oder Effizienz gesteigert werden sollen. Die Reformen der letzten Jahre haben den Sonderweg für solche Vorhaben erweitert und das Verfahren gegenüber einer kompletten Neugenehmigung erleichtert.
Für die Praxis bedeutet das: Im Änderungsverfahren müssen nur die Anforderungen geprüft werden, bei denen durch das Repowering überhaupt nachteilige Auswirkungen entstehen können. Genau das macht den Unterschied. Ein Standort, der schon belastet und technisch erschlossen ist, wird also nicht so behandelt, als läge ein völlig neuer Windpark auf der grünen Wiese. Trotzdem ist das kein Freifahrtschein. Sobald sich Turmhöhe, Rotorlänge, Standort oder Zahl der Anlagen deutlich ändern, bleiben Schall, Schattenwurf, Artenschutz, Luftverkehr, Denkmalschutz und kommunale Planung harte Prüfsteine.
Zusätzlich greifen in bestimmten Konstellationen die beschleunigten Fristen aus dem Windflächen- und Planungsrecht. Für die Vorprüfung gibt es beim Repowering eine Frist von 30 Tagen, und in Beschleunigungsgebieten gelten teils noch kürzere Verfahrensfristen. Das verbessert den Prozess spürbar, ersetzt aber keine gute Vorbereitung. Ich würde deshalb nie mit der Annahme arbeiten, dass ein repowertes Projekt automatisch schnell durchgeht. Es ist schneller als ein kompletter Neubeginn, aber nur dann wirklich robust, wenn die Unterlagen von Anfang an sauber sind.
Der häufigste Konflikt liegt aus meiner Sicht nicht im Paragrafen selbst, sondern in der Schnittstelle zwischen Genehmigung und Planung: Je näher die neue Anlage an Schutzgüter rückt oder je stärker sie vom alten Layout abweicht, desto eher wird aus dem vermeintlich einfachen Austausch ein anspruchsvolles Neuvorhaben. Genau deshalb entscheidet die Qualität der Vorprüfung oft über den späteren Projekterfolg. Und daraus folgt mein wichtigster praktischer Schluss für 2026.
Was ich aus den aktuellen Projekten für 2026 ableite
Repowering lohnt sich dort am stärksten, wo drei Dinge zusammenkommen: ein guter Windstandort, ein belastbarer Netzanschluss und ein Layout, das sich mit moderner Technik sauber neu ordnen lässt. Wenn diese Basis stimmt, ist der Effekt oft beeindruckend: weniger Anlagen, mehr Ertrag, bessere Flächennutzung und meist auch eine bessere Ausgangslage für Kommunen und Anwohnende.
Ich würde ein Projekt in drei Fragen entscheiden:
- Trägt der Standort technisch mit? Ohne Wind, Infrastruktur und Platz gibt es kein gutes Repowering.
- Ist es genehmigungsfähig? Wenn harte Konflikte im Raum stehen, muss die Planung früh angepasst werden.
- Rechnet sich der Umbau gegenüber Weiterbetrieb oder Stilllegung? Nicht jede Altanlage sollte automatisch ersetzt werden.
Genau darin liegt der Kern der Debatte um Repowering in Deutschland: Nicht jede alte Anlage ist ein Zukunftsprojekt, aber sehr viele Standorte sind besser als ihr aktueller technischer Zustand. Wer die Modernisierung sauber plant, kann aus vorhandenen Flächen deutlich mehr Klimaschutzleistung holen, ohne neue Flächenkonflikte zu provozieren. Für 2026 ist das aus meiner Sicht einer der realistischsten Wege, Windenergie schneller und zugleich vernünftiger auszubauen.
