Die Regelung des § 33 BauGB ist ein wichtiges Brückenelement zwischen Planung und Baugenehmigung: Sie kann Projekte auf noch nicht rechtskräftigen Flächen ermöglichen, wenn der Bebauungsplan bereits weit genug vorbereitet ist. In diesem Artikel geht es um die Voraussetzungen, die praktische Genehmigungslage und die Folgen für Stadtentwicklung, Flächensparen und Klimaschutz. Wer unbebaute Flächen entwickeln will, sollte die Grenzen genau kennen, weil Tempo im Baurecht immer auch an Bedingungen geknüpft ist.
Die Vorabzulassung beschleunigt nur, wenn die Planung schon belastbar ist
- Die Regel greift erst, wenn ein Bebauungsplanverfahren formal gestartet und inhaltlich weit genug fortgeschritten ist.
- Entscheidend sind vier Kernpunkte: Beteiligung, Planverträglichkeit, schriftliche Anerkennung und gesicherte Erschließung.
- Für unbebaute Flächen ist das oft der Unterschied zwischen frühem Baustart und monatelanger Verzögerung.
- Die Norm ersetzt weder den Bebauungsplan noch andere Fachprüfungen wie Umwelt-, Immissions- oder Denkmalschutzrecht.
- In der Stadtentwicklung passt das Instrument vor allem zu Innenentwicklung, Nachverdichtung und Flächenrecycling.
Was die Vorabzulassung im Kern bedeutet
Die Idee hinter der Vorabzulassung ist einfach, ihre Wirkung aber ziemlich fein austariert: Ein Vorhaben kann schon dann zugelassen werden, wenn der künftige Bebauungsplan im Wesentlichen verlässlich absehbar ist. Das ist kein Freifahrtschein, sondern ein eng begrenzter Vorgriff auf eine Planung, die noch nicht bekanntgemacht ist. Ich halte diese Konstruktion für sinnvoll, weil sie nicht an der ersten Verzögerung scheitert, aber die städtebauliche Steuerung trotzdem bei der Gemeinde lässt.
Praktisch bedeutet das: Der Planentwurf muss schon so weit sein, dass sich die Richtung der Entwicklung klar erkennen lässt. Es geht also nicht um bloße Absichtserklärungen, sondern um eine belastbare planerische Grundlage. Gerade bei unbebauten Flächen, die künftig ein Wohnquartier, ein gemischtes Quartier oder eine andere städtebauliche Nutzung aufnehmen sollen, schafft das eine Art rechtliche Vorstufe zum eigentlichen Satzungsbeschluss.
Wichtig ist dabei die Abgrenzung: Die Regelung öffnet nicht automatisch jede noch freie Fläche für Bauvorhaben. Sie wirkt nur dort, wo die Planung bereits konkret genug ist. Genau deshalb ist die nächste Frage immer: Wann ist diese Planreife eigentlich erreicht?
Wann die Planreife vorliegt und woran sie scheitert
Die Hürden sind höher, als viele Bauherren erwarten. Ein bloßer Planentwurf reicht nicht, und ein politischer Wille allein auch nicht. Für die Vorabzulassung müssen mehrere Bedingungen zusammenkommen, die in der Praxis sauber dokumentiert sein sollten.
| Voraussetzung | Was das praktisch heißt | Typischer Stolperstein |
|---|---|---|
| Beteiligung ist gelaufen | Die Öffentlichkeits- und Behördenbeteiligung muss bereits durchlaufen sein. | Zu früher Antrag, bevor der Verfahrensstand tatsächlich trägt. |
| Vorhaben passt zur künftigen Planung | Das Projekt darf den erwarteten Festsetzungen nicht widersprechen. | Andere Nutzung, zu große Dichte oder unpassende Gebäudehöhe. |
| Schriftliche Anerkennung liegt vor | Der Antragsteller bindet sich für sich und seine Rechtsnachfolger an die künftigen Festsetzungen. | Diese Bindung wird oft als Formalie unterschätzt. |
| Erschließung ist gesichert | Zufahrt, Ver- und Entsorgung müssen belastbar geregelt sein. | Unklare Leitungen, offene Kosten oder fehlende Zufahrt. |
Ein zusätzlicher Punkt wird schnell übersehen: Wenn der Planentwurf später erneut öffentlich ausgelegt wird und sich dadurch Änderungen ergeben, ist die Vorabzulassung nur dann möglich, wenn diese Änderungen das Vorhaben nicht berühren. Genau an dieser Stelle kippen manche Projekte, weil ein scheinbar kleiner Nachtrag plötzlich Stellplätze, Abstände oder die Erschließung verändert.
Für die Praxis heißt das: Planreife ist kein Gefühl, sondern ein nachvollziehbarer Verfahrensstand. Je klarer Gemeinde und Vorhabenträger diesen Stand dokumentieren, desto geringer ist das Risiko späterer Konflikte. Von hier aus ist es nur ein kleiner Schritt zur Frage, wie der Ablauf konkret aussieht.

Wie das Verfahren in der Praxis läuft

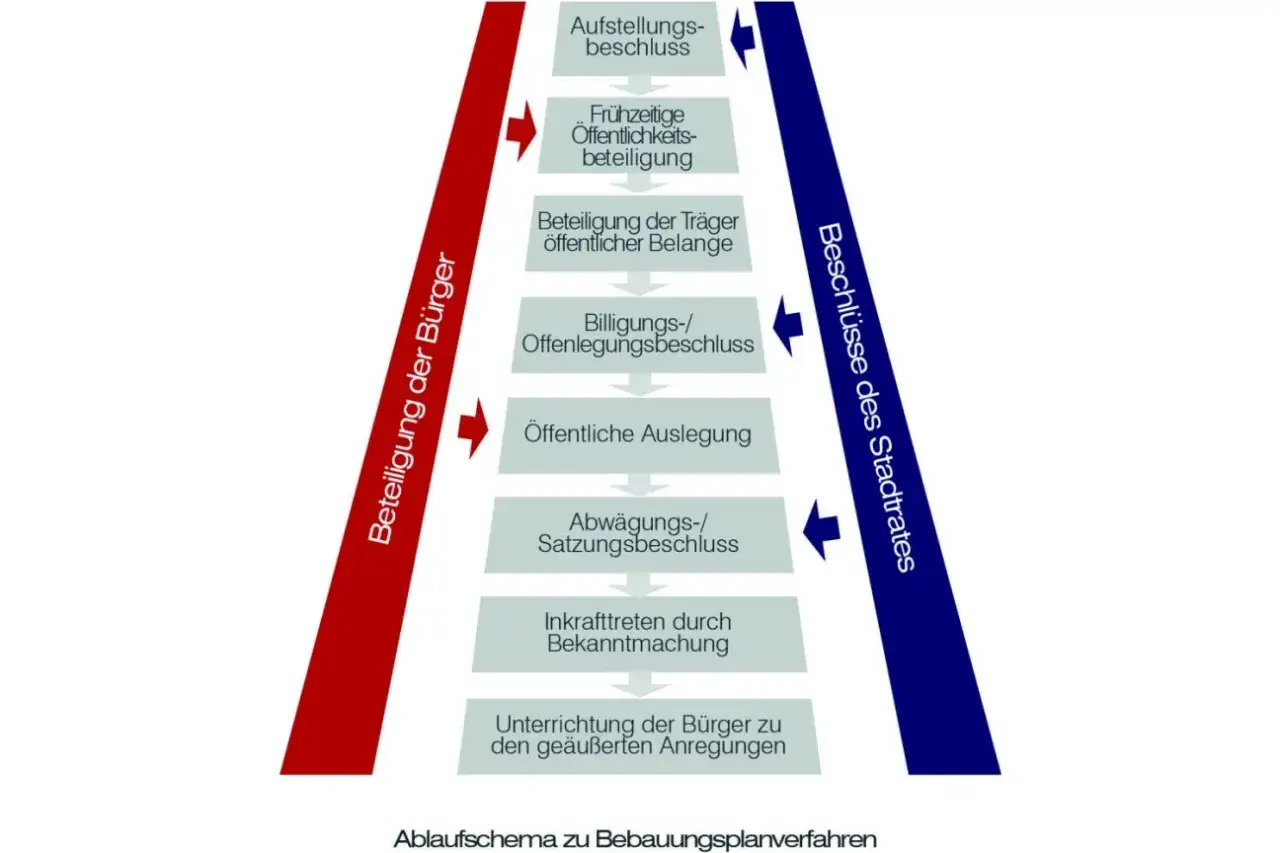

In der täglichen Arbeit entsteht die Vorabzulassung nicht durch einen einzigen Akt, sondern durch ein sauberes Zusammenspiel von Planung, Beteiligung und Bauantrag. Wer das Verfahren beschleunigen will, sollte deshalb nicht nur auf den Bebauungsplan schauen, sondern auch auf die Unterlagen, die für die Genehmigung bereits vorliegen müssen.
- Die Gemeinde fasst den Aufstellungsbeschluss und arbeitet den Bebauungsplan inhaltlich aus.
- Die Beteiligung von Öffentlichkeit und Behörden läuft, damit die wesentlichen Belange auf dem Tisch liegen.
- Der Vorhabenträger prüft, ob das Projekt den künftigen Festsetzungen tatsächlich entspricht.
- Die schriftliche Anerkennung der späteren Festsetzungen wird erklärt und mit dem Antrag verbunden.
- Die Erschließung wird nachgewiesen oder zumindest so weit gesichert, dass keine offenen Grundsatzfragen bleiben.
- Die Bauaufsicht kann das Vorhaben dann schon vor dem endgültigen Satzungsbeschluss genehmigen.
Der eigentliche Vorteil liegt nicht darin, dass Planung übersprungen wird, sondern darin, dass die Verwaltung nicht auf einen formalen Endpunkt warten muss, wenn das Ergebnis inhaltlich bereits absehbar ist. Das spart Zeit, aber eben nur dort, wo der Planprozess ordentlich geführt wurde. Ich rate Kommunen deshalb, früh zu klären, welche Unterlagen für die Erschließung, die Anerkennung und die Planverträglichkeit tatsächlich verlangt werden.
Gerade bei größeren Vorhaben auf bislang freien Flächen ist das der Punkt, an dem gute Vorbereitung mehr wert ist als hektischer Druck. Denn die Vorschrift baut eine Brücke über die Zeit des Verfahrens, sie ersetzt das Verfahren aber nicht. Das wird noch deutlicher, wenn man sie neben die übrigen baurechtlichen Grundregeln stellt.
Worin sich die Vorabzulassung von den anderen Zulässigkeitsregeln unterscheidet
Wer mit unbebauten Flächen arbeitet, muss die üblichen planungsrechtlichen Situationen sauber auseinanderhalten. Sonst wird aus einer vermeintlich einfachen Entwicklung schnell eine falsche Einordnung des Grundstücks. Die Unterschiede sind für die Praxis wichtiger als viele theoretische Details.
| Rechtslage | Typischer Anwendungsfall | Was das für unbebaute Flächen bedeutet |
|---|---|---|
| Rechtskräftiger Bebauungsplan | Der Plan ist in Kraft und bindet unmittelbar. | Normale Zulässigkeit nach Plan, keine Vorabfrage nötig. |
| Vorabzulassung im laufenden Planverfahren | Der Plan ist noch nicht bekanntgemacht, aber bereits planreif. | Frühe Genehmigung ist möglich, wenn die strengen Voraussetzungen erfüllt sind. |
| Unbeplanter Innenbereich | Es gibt keinen Bebauungsplan, die Umgebung ist aber bebaut. | Das Vorhaben muss sich in die nähere Umgebung einfügen. |
| Außenbereich | Die Fläche liegt außerhalb eines im Zusammenhang bebauten Ortsteils. | Zulässigkeit ist deutlich restriktiver und regelmäßig nicht der Standard für neue Siedlungsflächen. |
Die wichtigste Lehre daraus ist schlicht, aber entscheidend: Unbebaut ist nicht automatisch Außenbereich. Gerade in wachsenden Kommunen liegen freie Grundstücke oft in Bereichen, die ausdrücklich planerisch entwickelt werden sollen. Genau dort spielt die Vorabzulassung ihre Stärke aus, weil sie Planungszeit nicht unnötig zu Bauverzögerung werden lässt.
Diese Abgrenzung ist auch für die nachhaltige Stadtentwicklung zentral. Denn die Norm wirkt nicht im luftleeren Raum, sondern mitten in einer politischen Debatte über Flächenverbrauch, Dichte und die Zukunft der Stadt. Deshalb lohnt sich der Blick auf den größeren Zusammenhang.
Warum das für Stadtentwicklung und Klimaziele mehr ist als Juristensprache
Für die Stadtentwicklung ist die Vorschrift vor allem ein Steuerungsinstrument. Das BMWSB beschreibt in der Neuen Leipzig-Charta eine nachhaltige Flächen- und Bodenpolitik, die Innen- vor Außenentwicklung begünstigt und kompakte, gemischte Siedlungsstrukturen unterstützt. Genau an diesem Punkt wird die Vorabzulassung interessant: Sie kann helfen, planreife Flächen schneller zu aktivieren, statt neue Randlagen zu erschließen.
Ich sehe darin keinen Widerspruch zum Klimaschutz, sondern eher eine Voraussetzung für ihn. Wenn Kommunen Wohnraum, Infrastruktur und Freiraumschutz besser zusammenbringen wollen, brauchen sie Instrumente, die nicht nur planen, sondern auch umsetzen helfen. Eine zügige Nutzung bereits vorgesehener Flächen reduziert den Druck, weiter in offene Landschaften auszuweichen. Das ist kein Allheilmittel, aber ein echter Hebel.
- Verdichtung wird planbarer, weil geeignete Flächen nicht jahrelang brachliegen.
- Infrastruktur kann früher mitgedacht werden, statt später teuer nachzurüsten.
- Flächensparen wird praktisch, nicht nur programmatisch.
- Innenentwicklung wird gestärkt, ohne dass die Planungshoheit der Gemeinde verloren geht.
Gleichzeitig bleibt die Regelung streng genug, um Schnellschüsse zu verhindern. Wer sie nur als Abkürzung versteht, verfehlt ihren Zweck. Sie ist eher ein präzises Werkzeug für Städte, die wachsen müssen, ohne beliebig zu werden. Genau daraus ergeben sich aber auch Grenzen, und die sind in der Praxis oft wichtiger als die Theorie.
Welche Fehler in der Praxis am teuersten werden
Die häufigsten Probleme entstehen nicht aus dem Gesetz selbst, sondern aus falschen Erwartungen. Das Bundesverwaltungsgericht hat betont, dass der Bauantrag in dieser Konstellation so behandelt wird, als wären die künftigen Festsetzungen bereits wirksam. Aus Sicht des Vorhabenträgers ist das attraktiv, aber der Preis ist klar: Die vorgezogene Planungssicherheit bindet später auch.
Das ist der Punkt, an dem viele Vorgänge unterschätzt werden. Wer die schriftliche Anerkennung erklärt, sollte die langfristige Wirkung wirklich verstanden haben, denn sie gilt nicht nur für den aktuellen Eigentümer, sondern auch für Rechtsnachfolger. Zugleich hat das Bundesverwaltungsgericht 2025 klargestellt, dass diese Wirkung eine echte Bindung während der Planaufstellung erzeugt, aber nicht unbegrenzt fortwirkt. Für die Praxis heißt das: Der Zeitpunkt des Satzungsbeschlusses bleibt rechtlich relevant.
- Ein bloßer Entwurf wird mit Planreife verwechselt.
- Die Erschließung wird technisch gedacht, aber rechtlich nicht sauber abgesichert.
- Die schriftliche Anerkennung wird als Nebensache behandelt.
- Andere Fachrechte werden übersehen, obwohl sie neben dem Planungsrecht weiter gelten.
- Änderungen nach erneuter Beteiligung werden als Bagatelle unterschätzt.
- Ein unbebautes Grundstück wird vorschnell als automatisch zulässig eingeordnet.
Ich würde in solchen Fällen immer dazu raten, nicht nur auf Geschwindigkeit zu schauen, sondern auf die Belastbarkeit des gesamten Verfahrens. Wenn die Baurechtsfrage sauber ist, spart das am Ende mehr Zeit als jede improvisierte Abkürzung. Deshalb lohnt sich zum Schluss ein Blick auf die praktischen Konsequenzen für beide Seiten des Verfahrens.
Was Kommunen und Vorhabenträger 2026 daraus mitnehmen sollten
Kommunen sollten Planungsziel, Beteiligung und Erschließung von Anfang an zusammen denken. Wenn ein Gebiet städtebaulich wirklich entwickelt werden soll, ist die Vorabzulassung kein Sonderweg, sondern ein Mittel, die Umsetzung mit der Planung zu verzahnen. Wer dabei Grünflächen, Infrastruktur, Nutzungsmischung und Klimaanpassung früh mitdenkt, verhindert spätere Korrekturschleifen.
Vorhabenträger sollten dagegen nüchtern prüfen, ob die Voraussetzungen tatsächlich vorliegen oder nur ungefähr zu erwarten sind. Die wichtigste Frage lautet nicht, ob ein Projekt irgendwann passen könnte, sondern ob es schon jetzt mit den künftigen Festsetzungen vereinbar ist und die Erschließung tragfähig gesichert werden kann.
- Für Kommunen zählt saubere Verfahrensführung mehr als bloße Beschleunigung.
- Für Bauherren zählt Rechtssicherheit mehr als ein früher Baustart um jeden Preis.
- Für nachhaltige Stadtentwicklung zählt die Aktivierung passender Innenflächen mehr als neues Wachstum am Rand.
- Für beide Seiten zählt, dass Planreife und Bindungswirkung ernst genommen werden.
Gerade 2026 bleibt der Kern unverändert: § 33 BauGB ist kein Umweg um die Planung, sondern ein enges Werkzeug für Projekte, die planerisch schon tragfähig sind. Wer das ernst nimmt, gewinnt Tempo, ohne die städtebauliche Ordnung aus der Hand zu geben.
